New & Carry Forward Outlook Eksploitasi Migas — Oktober 2026
PROJECT MIGAS



CARRY FORWARD BUKAN SEKADAR ANGKA — ADA NAMA SUMURNYA

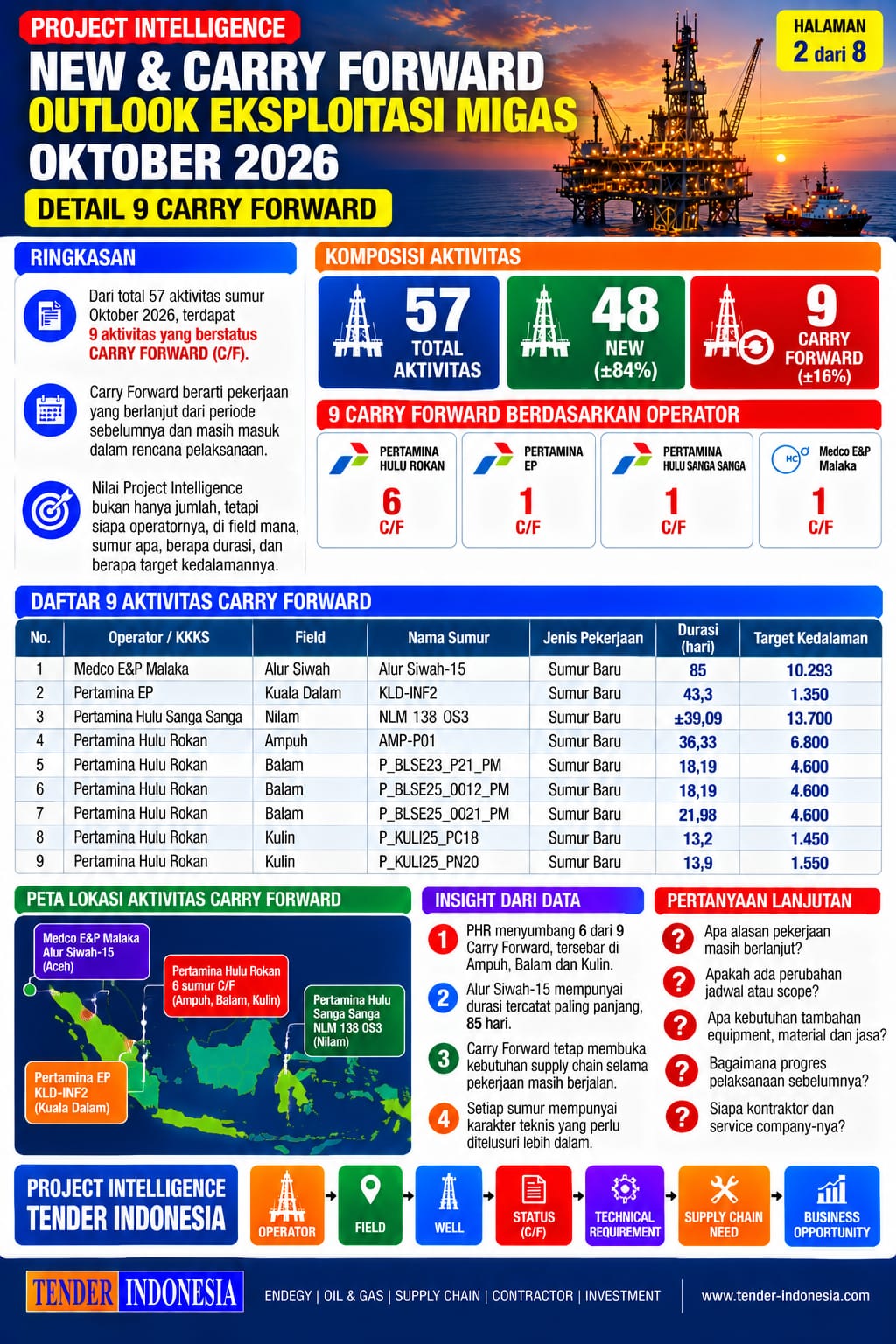

Aktivitas Carry Forward dalam data Oktober memperlihatkan pekerjaan pada sejumlah operator, field dan sumur yang jelas.

MEDCO E&P MALAKA
Field: Alur Siwah
Sumur: Alur Siwah-15
Status: C/F
Jenis: Sumur Baru
Durasi: 85 hari
Target Kedalaman: 10.293*

PERTAMINA EP
Field: Kuala Dalam
Sumur: KLD-INF2
Status: C/F
Jenis: Sumur Baru
Durasi: 43,3 hari
Target Kedalaman: 1.350*

PERTAMINA HULU SANGA SANGA
Field: Nilam
Sumur: NLM 138 OS3
Status: C/F
Jenis: Sumur Baru
Durasi: ±39,09 hari
Target Kedalaman: 13.700*


PERTAMINA HULU ROKAN
Ampuh:
-AMP-P01
--Durasi: 36,33 hari
--Target Kedalaman: 6.800*

Balam:
-P_BLSE23_P21_PM
--Durasi: 18,19 hari
--Target Kedalaman: 4.600*

-P_BLSE25_0012_PM
--Durasi: 18,19 hari
--Target Kedalaman: 4.600*

-P_BLSE25_0021_PM
--Durasi: 21,98 hari
--Target Kedalaman: 4.600*

Kulin:
-P_KULI25_PC18
--Durasi: 13,2 hari
--Target Kedalaman: 1.450*

-P_KULI25_PN20
--Durasi: 13,9 hari
--Target Kedalaman: 1.550*

*) Angka target kedalaman ditulis sebagaimana tercantum dalam database sumber.

DATA SIGNAL:
Carry Forward bukan satu kelompok abstrak.

Kita sudah mempunyai:
OPERATOR + FIELD + WELL + DURATION + DEPTH


Pertanyaan berikutnya bukan lagi:
“Carry Forward ada berapa?”

Tetapi:
APA YANG MASIH HARUS DIKERJAKAN
PADA MASING-MASING SUMUR?

Di sinilah Carry Forward berubah dari statistik menjadi PROJECT LEAD.
