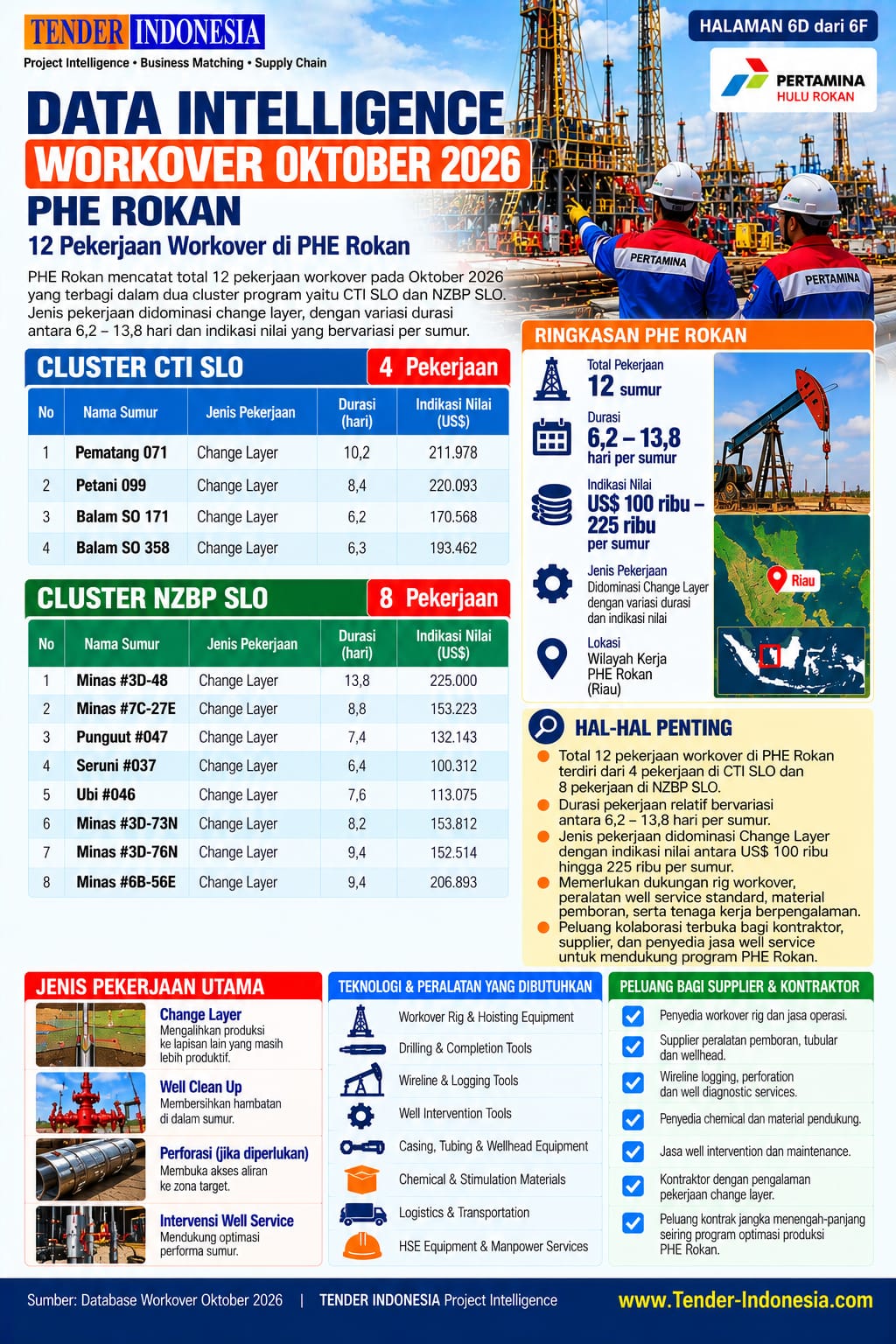

Data Intelligence — Workover Oktober 2026 PHE Rokan: 12 Sumur, Dua Cluster Program
Data PHE Rokan dapat dibaca secara jauh lebih konkret ketika nama sumurnya ditampilkan.
CTI SLO - Pematang 071 — 10,2 hari — US$211.978 - Petani 099 — 8,4 hari — US$220.093 - Balam SO 171 — 6,2 hari — US$170.568 - Balam SO 358 — 6,3 hari — US$193.462
NZBP SLO - Minas #3D-48 — 13,8 hari — US$225.000 - Minas #7C-27E — 8,8 hari — US$153.223 - Punguut #047 — 7,4 hari — US$132.143 - Seruni #037 — 6,4 hari — US$100.312 - Ubi #046 — 7,6 hari — US$113.075 - Minas #3D-73N — 8,2 hari — US$153.812 - Minas #3D-76N — 9,4 hari — US$152.514 - Minas #6B-56E — 9,4 hari — US$206.893
Sekarang pembaca tidak hanya mengetahui bahwa PHE Rokan mempunyai 12 workover. Pembaca dapat mengetahui sumur mana yang masuk program CTI SLO, sumur mana yang masuk NZBP SLO, berapa lama operasinya dan berapa indikasi biayanya.
Data seperti inilah yang penting bagi Project Intelligence dan RAG.
