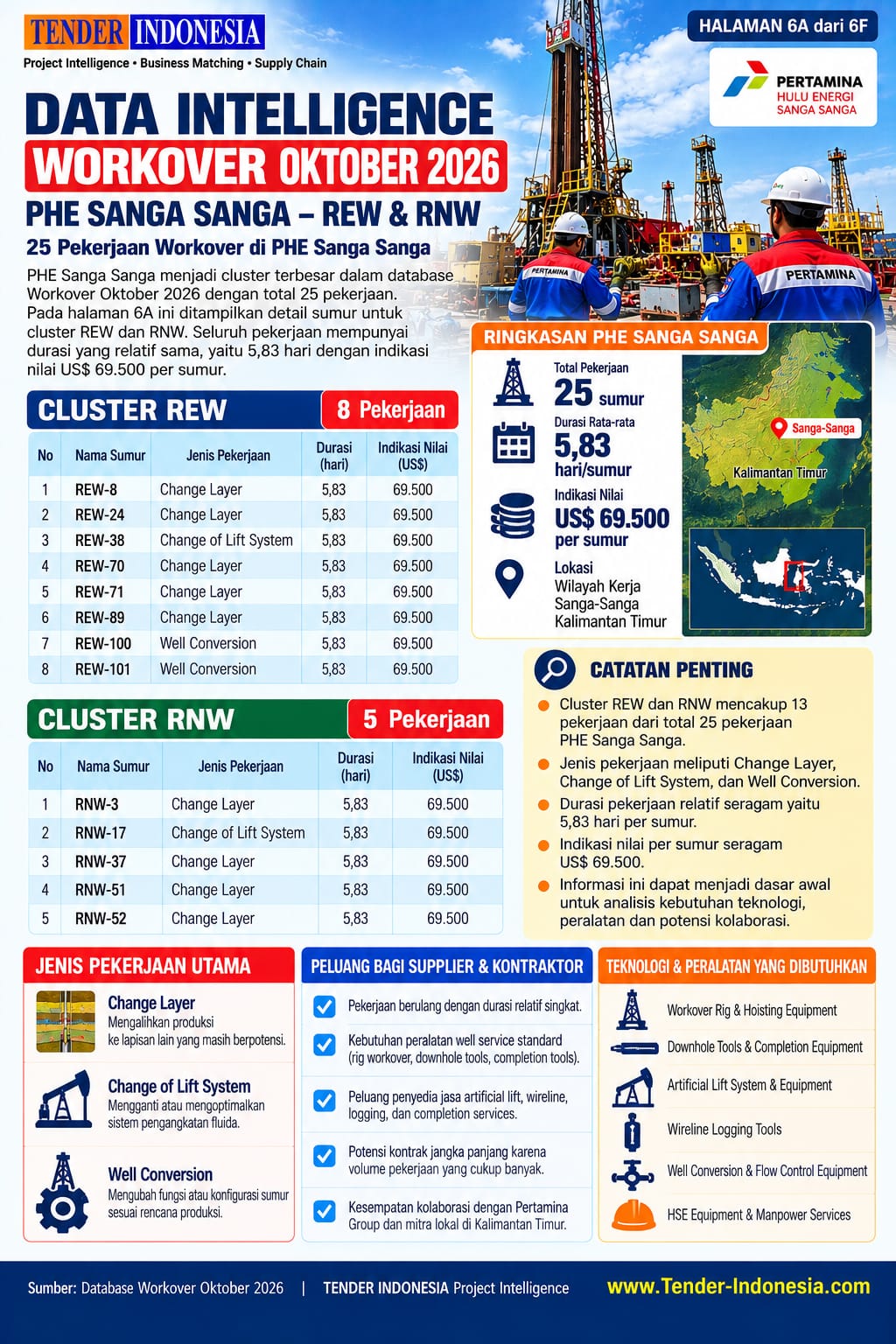

Data Intelligence — Workover Oktober 2026 PHE Sanga Sanga: REW & RNW
PHE Sanga Sanga menjadi cluster terbesar dalam database Oktober 2026 dengan 25 pekerjaan workover. Jika dibuka sampai tingkat sumur, terlihat bahwa program ini bukan sekadar angka 25. Masing-masing sumur mempunyai pekerjaan yang sudah dapat diidentifikasi.
CLUSTER REW - REW-8 — Change Layer — 5,83 hari — US$69.500 - REW-24 — Change Layer — 5,83 hari — US$69.500 - REW-38 — Change of Lift System — 5,83 hari — US$69.500 - REW-70 — Change Layer — 5,83 hari — US$69.500 - REW-71 — Change Layer — 5,83 hari — US$69.500 - REW-89 — Change Layer — 5,83 hari — US$69.500 - REW-100 — Well Conversion — 5,83 hari — US$69.500 - REW-101 — Well Conversion — 5,83 hari — US$69.500
CLUSTER RNW - RNW-3 — Change Layer — 5,83 hari — US$69.500 - RNW-17 — Change of Lift System — 5,83 hari — US$69.500 - RNW-37 — Change Layer — 5,83 hari — US$69.500 - RNW-51 — Change Layer — 5,83 hari — US$69.500 - RNW-52 — Change Layer — 5,83 hari — US$69.500
Di sini mulai terlihat project intelligence yang sesungguhnya: bukan hanya siapa operatornya, tetapi sumur mana yang dikerjakan dan apa jenis intervensinya.
