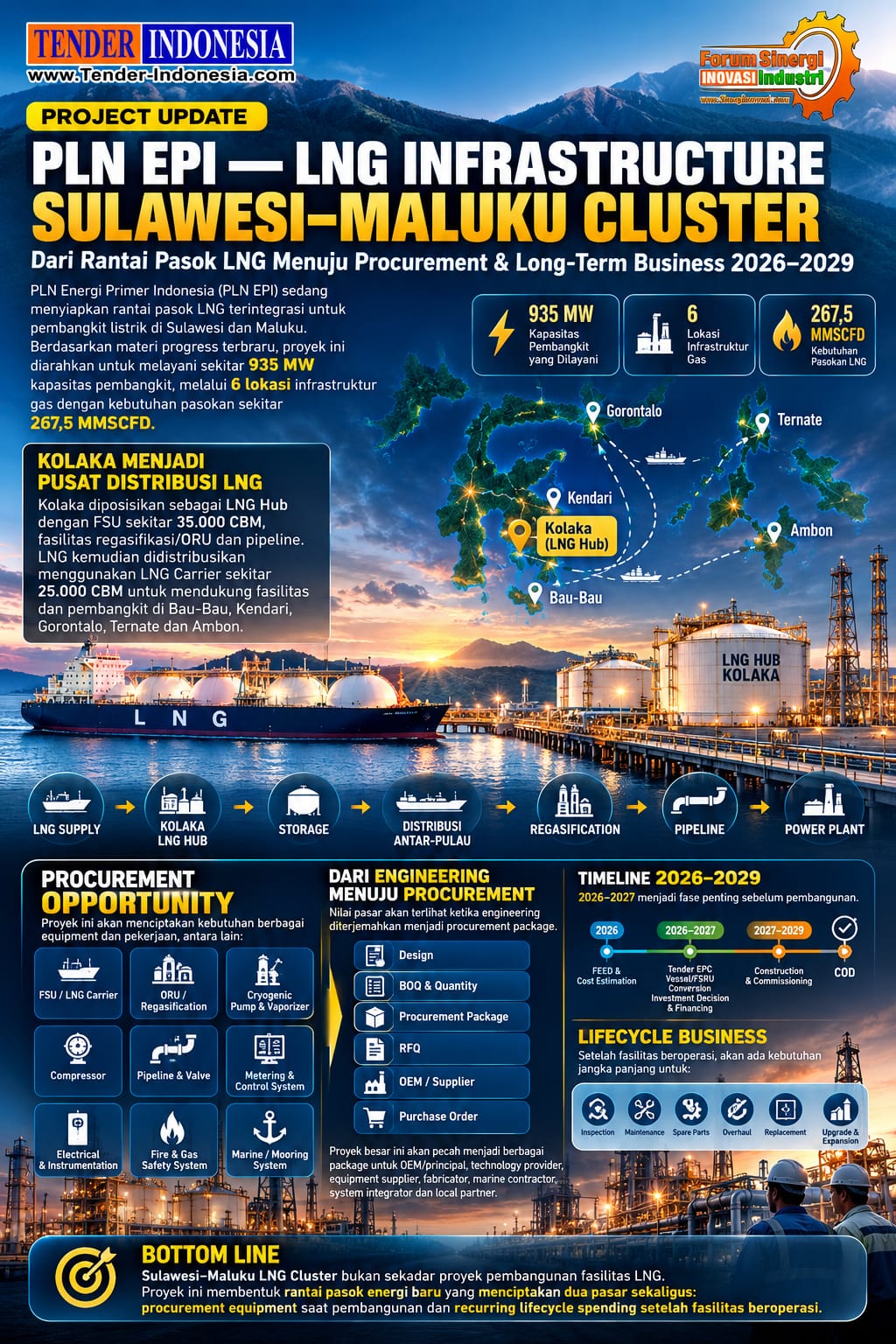

RUBRIK VOLUME 136 :


PROJECT UPDATE
PLN EPI — LNG Infrastructure Sulawesi–Maluku Cluster
Dari Rantai Pasok LNG Menuju Procurement & Long-Term Business 2026–2029

PLN Energi Primer Indonesia sedang menyiapkan rantai pasok LNG terintegrasi untuk pembangkit listrik di Sulawesi dan Maluku. Berdasarkan materi progress terbaru, proyek ini diarahkan untuk melayani sekitar 935 MW kapasitas pembangkit, melalui 6 lokasi infrastruktur gas dengan kebutuhan pasokan sekitar 267,5 MMSCFD.

Proyek ini bukan sekadar membangun satu terminal LNG. Tantangan sebenarnya adalah membawa LNG secara efisien ke pembangkit yang tersebar di beberapa pulau, kemudian mengubah LNG kembali menjadi gas dan menyalurkannya hingga masuk ke pembangkit.







KOLAKA MENJADI PUSAT DISTRIBUSI LNG

Dalam konfigurasi proyek, Kolaka diposisikan sebagai LNG Hub dengan FSU sekitar 35.000 CBM, fasilitas regasifikasi/ORU dan pipeline. LNG kemudian didistribusikan menggunakan LNG Carrier sekitar 25.000 CBM untuk mendukung fasilitas dan pembangkit di Bau-Bau, Kendari, Gorontalo, Ternate dan Ambon. Dengan demikian, Kolaka bukan hanya tempat penyimpanan LNG, tetapi menjadi simpul distribusi energi antarpulau.

LNG Supply → Kolaka LNG Hub → Storage → Distribusi Antar-Pulau → Regasification → Pipeline → Power Plant

Keberhasilan proyek bergantung pada kemampuan seluruh rantai tersebut bekerja sebagai satu sistem yang andal dan ekonomis.







DARI INFRASTRUKTUR MENJADI PROCUREMENT

Pembangunan rantai LNG tersebut akan menciptakan kebutuhan berbagai equipment dan pekerjaan, mulai dari FSU, LNG carrier, ORU/regasification, cryogenic pump, vaporizer, compressor, loading-unloading system dan pipeline, hingga valve, metering, control system, electrical, fire & gas serta marine/mooring system. Namun besarnya peluang bisnis tidak cukup dilihat dari total nilai proyek. Nilai pasar yang sebenarnya baru terlihat ketika engineering diterjemahkan menjadi:

Design → BOQ & Quantity → Procurement Package → RFQ → OEM/Supplier → Purchase Order

Artinya, proyek besar ini pada akhirnya akan pecah menjadi berbagai package untuk OEM/principal, technology provider, equipment supplier, fabricator, marine contractor, system integrator dan local partner.







2026–2027 MENJADI FASE PENTING

Timeline proyek menunjukkan pergerakan dari FEED & cost estimation menuju tender EPC, bersamaan dengan persiapan vessel/FSRU, conversion shipyard, investment decision dan financing, sebelum masuk ke pembangunan. Fase engineering inilah yang akan menentukan equipment apa yang digunakan, berapa kapasitasnya, bagaimana spesifikasinya dan vendor mana yang dapat memasoknya.

Karena itu, peluang terbesar bagi supplier berada sebelum BOQ, technical specification dan vendor list terkunci. Setelah RFQ dan Purchase Order berjalan, ruang masuk pemain baru akan semakin terbatas.







BISNIS TIDAK BERHENTI SETELAH COD

Setelah fasilitas beroperasi, seluruh FSU, ORU, pipeline, cryogenic equipment, instrumentation, electrical dan safety system akan menjadi installed base yang membutuhkan dukungan selama bertahun-tahun.

Peluang kemudian bergeser dari:

CAPEX
Engineering → Equipment → Construction → Commissioning

menjadi:

LIFECYCLE BUSINESS
Inspection → Maintenance → Spare Parts → Overhaul → Replacement → Upgrade → Expansion

Supplier yang berhasil masuk sejak pembangunan memiliki peluang untuk melanjutkan hubungan bisnis melalui after-sales service dan lifecycle support selama masa operasi.


---

Dari sisi bisnis:


Engineering → BOQ → Procurement → OEM/Supplier → Installed Base → O&M → Replacement & Expansion


Tiga hal yang perlu dikunci sekarang:

MARKET SIZE — berapa CAPEX dan nilai equipment yang benar-benar akan dibelanjakan.

PROCUREMENT MAP — siapa yang mengendalikan pembelian, kapan procurement dimulai dan OEM/vendor mana yang sudah approved.

OPEN OPPORTUNITY — package mana yang belum terkunci dan masih dapat dimasuki OEM, technology provider, supplier maupun local partner.

> BOTTOM LINE — Sulawesi–Maluku LNG Cluster bukan sekadar proyek pembangunan fasilitas LNG. Proyek ini membentuk rantai pasok energi baru yang menciptakan dua pasar sekaligus: procurement equipment saat pembangunan dan recurring lifecycle spending setelah fasilitas beroperasi.
